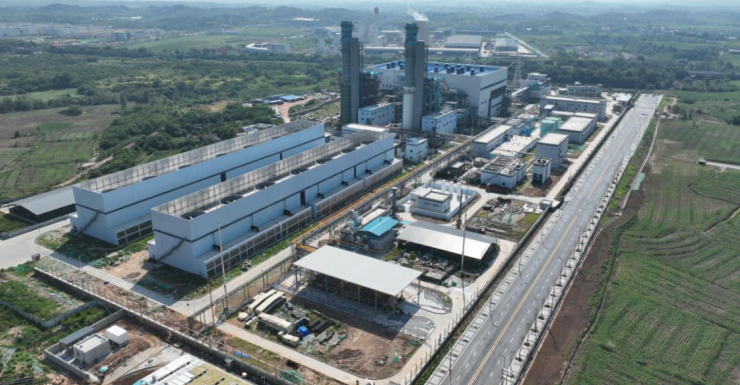

在四川盆地东北部,一条蜿蜒28.5公里的“能源动脉”横跨2市4县,穿越龙泉山脉,以惊人的建设速度贯通落地——中江燃气发电公司以党建为引领,始终坚持党建融合,众志成诚,戳力同心,仅用98天完成供气管线从开工建设到通气点火,单公里时长3.4天,刷新行业纪录,为首台机组发电扫清了关键障碍。
临危受命,勇担建设重任。2024年,省能源局、原四川能投及中石油昆仑公司三方协议明确由昆仑公司负责管道建设及用气指标。2025年1月,省能源局紧急调整部署,要求原四川能投全面兜底,建设主体变更为中江燃气发电公司,昆仑公司仅负责用气指标与开户。中江燃气发电公司闻令即动,不讲条件,毅然扛起艰巨的管线建设任务。
攻坚克难,刷新行业速度。接手后,公司立即将供气管线列为“头号工程”,但施工前期的诸多困难考验着公司的决策能力、协调能力和管理能力。针对管线建设,公司与参建单位及地方村社成立现场工作推进专班,党组织书记亲自挂帅,充分发挥先锋模范作用,深入一线,实地踏勘,现场集中解决项目推进过程中的堵点难点,确保了工程建设有力推进;针对征地补偿矛盾多,组织党员突击队,深入施工一线和村社农户,主动宣讲政策,疏导群众情绪,解除群众疑虑,化解了涉及5镇12村的青苗补偿及现场阻工问题;针对建设审批手续难办理,成立外围协调专班,领导带队与省厅相关部门协调水保、环评、安评等手续同步办理、容缺办理。98天的夙兴夜寐,终于将不可能化为可能,线路单公里3.4天的建设速度,远优于同类项目管线的建设速度,且全程实现建设安全“零事故”。中江燃电不仅“跑”出了自己的建设速度,还“跑”出了令人欣喜的质量高度!
蓄势待发,全力冲刺投产发电。在成功中回眸,中江燃气发电项目通过党建与项目建设深度融合,切实把组织优势转化为推进项目建设的强大动能:项目已于6月19日实现全线贯通,并于8月23日成功完成供气点火,用时98天迈出关键一步,中江燃电正向投产发电发起最后的冲锋!
中江燃气发电公司以卓越的执行力,远超最初“管线建成需1年”的预判,铸就了“中江速度”,彰显了国有企业的责任和担当。未来,中江燃气项目将时不我待的紧迫感和只争朝夕的责任感推进项目建设,争取早日全面投产发电,为四川区域能源保供和经济发展贡献力量。
